म्याग्दी ।

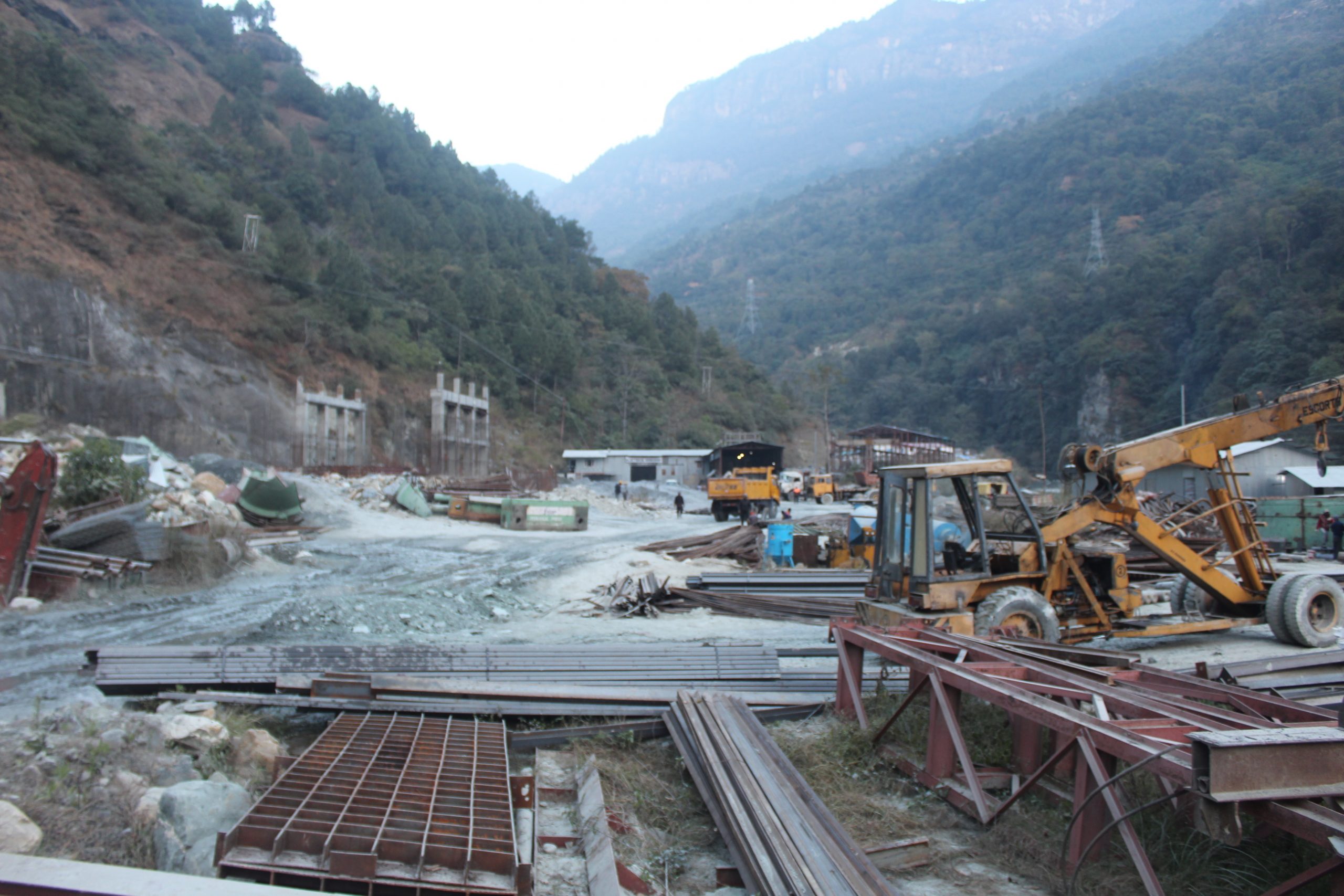

म्याग्दीमा नेपाल विद्युत प्राधिकरणद्वारा सञ्चालित राहुघाट जलविद्युत आयोजनाको निर्माणले गति लिन थालेको छ । जिल्लाको रघुगंगा गाउँपालिकामा निर्माणाधीन आयोजनाको हालसम्म भौतिकतर्फ ४० प्रतिशत र वित्तीयतर्फ ५० प्रतिशत प्रगति भएको आयोजनाले जनाएको छ ।
आसोजयता आयोजना निर्माणले गति लिएको हो । आयोजनाको अहिले सुरुङतर्फ र बाँधस्थलसँगै विद्युतगृहको काम एकसाथ भइरहेको छ । प्राधिकरणको सहायक कम्पनी रघुगंगा हाइड्रोपावर प्रर्वद्धक रहेको आयोजनाले आधाभन्दा बढी सुरुङ निर्माण सकिएको जनाएको छ । ३ वटा अडिटबाट सुरुङको काम भइरहेको र प्रतिमहिना १ सय ८० देखि २ सय मिटरसम्म सुरुङ खनिएको छ ।
आयोजनाका प्रोजेक्ट म्यानेजर राजबहादुर बिष्टका अनुसार आयोजनाको ६ हजार २ सय ७० मिटर लामो सुरुङमध्ये ३ हजार ७ सय मिटर सुरुङ निर्माण भइसकेको छ । बाँधस्थलमा, आँधीखोला र पिप्लेमा रहेको अडिटबाट सुरुङ खन्ने कामलाई तिव्रता दिइएको छ ।
‘अहिले हामीले बाँधस्थल, आधिखोलसँगै पिप्लेमा रहेको अडिटबाट सुरुङको कामलाई तीव्रता दिएका छौं,’ बिस्टले भने,‘ आयोजनाको बाँधस्थल रघुगंगा ४ दग्नाम र वडा नं ५ झिँको सिमाना बुग्लमा अर्धजलाशययुक्त बाँधको संरचनाका लागि यतिखेर फाउन्डेसन जग खन्ने काम अन्तिम चरणमा पुगेको छ ।’
आयोजनाको बाँध स्थलतिर बर्खाको समयमा पनि काम नरोकियोस भनी त्यसका लागि संरचना र आवश्यक तयारी थालिएको छ । अहिले आयोजनाको सुरुङतर्फ सर्च साफ्ट ट्याङक निर्माण गरी लाइनिङको काम भइरहेको उनको भनाइ छ । अडिट ३ बाट सर्च साफ्ट जोड्ने २५ मिटर सुरुङ निर्माण भइसकेको छ ।
अडिट ३ बाट २ तर्फ १ हजार २ सय ६१ मिटर सुरुङ खनिएको छ । सर्च साफ्टबाट विद्युतगृहतर्फ १ हजार ५० मिटर सुरुङमध्ये ६ सय ८८ मिटर खनिसकिएको आयोजनाका प्रोजेक्ट म्यानेजर बिष्टले जानकारी दिए ।
३ ठाउँबाट प्रेसर साफ्टमा काम भइरहेको र पिप्लेमा ६१ मिटर गहिरो सर्च साफ्ट निर्माण ९५ प्रतिशतभन्दा बढी काम सकिएको छ । आयोजनाको सिभिल ठेकेदार जयप्रकाश एसोसियट्स (जेपी)ले बाँध, सुरुङ र विद्युतगृह निर्माणको काम एकैसाथ गरेको आयोजनाले जनाएको छ ।
दैनिक रुपमा प्रयाप्त उपकरणका साथै करिब ४ सयको मजदुर परिचालन भएको आयोजनाले जनाएको छ । तिल्केनीचौरमा विद्युतगृहको भवन निर्माणसँगै उपकरण जडानको तयारी थालिएको छ । विद्युत गृहको सर्भिस वेयको काम झन्डै सकिएको र युनिट वेयको काम धमाधम भएको बिष्टको भनाइ छ ।
भारतीय एक्जिम बैंकको ६७ मिलियन अमेरिकी डलर सहुलियतपूर्ण ऋण तथा प्राधिकरण र नेपाल सरकारकोे संयुक्त लगानीमा निर्माण भइरहेको आयोजनाको सिभिल ठेकेदार जयप्रकाश एसोसियट्स (जेपी)सँग २०७४ मंसिरमा ठेक्का सम्झौता भएको थियो ।
४५ महिनाको ठेक्का अवधीको म्याद सकिएपछि साढे २ वर्ष थप भएको छ । २०७६ कात्तिकमा ठेक्का सम्झौता गरेको भारत हेभी इलेक्ट्रिकल्स लिमिटेड (भेल)ले आफ्नो कामलाई तीव्रता दिएको आयोजनाले जनाएको छ ।
सुरुमा ३२ मेगावाटमा डिजाइन गरिएको यो आयोजनाको क्षमता ८ मेगावाट बढाएर अहिले ४० मेगावाट बनाइएको छ । २०७४ मंसिरमा ठेक्का सम्झौता गरेको जेपीले २०७५ असारमा पहुँच मार्ग निर्माण गरी २०७६ असारमा सुरुङ खन्न सुरु गरेको थियो ।
बुग्लस्थित अर्धजलाशययुक्त प्रविधिको बाँध रहने यस आयोजनाले सन् २०२३ को जनवरी ३१ देखि वार्षिक २४ करोड ५ लाख ९३ हजार ३४ युनिट विद्युत् उत्पादन गर्ने लक्ष्यसहित २०७५ चैतमा विद्युत् खरिद बिक्री सम्झौता (पिपिए) गरेको थियो ।
जिल्लाकै ठूलो आयोजनाको रुपमा हेरिएको यो आयोजनाको निर्माण कार्य समयमा नै सम्पन्न गर्न जिल्लाका सरकारवालाले पनि चासो देखाएका छन् ।

राकेश शर्मा
शर्मा समाधान राष्ट्रिय दैनिकका म्याग्दी संवाददाता हुन् ।







पूर्वसांसद मोहम्मद अफताब आलमको निधन
सरकारले थाल्यो आफ्नै लाइसेन्स छपाइ: २८ लाख कार्ड छाप्ने चुनौती
बागलुङमा पिकअप दुर्घटना: एकको मृत्यु, चार घाइते
फागुन १२ भित्र मतपत्र जिल्ला पुर्याइने, प्रवासी मतदान कानुनको पर्खाइमा
कास्की सार्दिखोला समाज, कतारद्वारा माछापुच्छ्रे माविमा छात्रवृत्ति वितरण
दीपशिखा पुस्तकालयमा टेक एज युथ परियोजना सुरु
चियासँगै पाकिरहेको मञ्जुको सपना
जेन–जी आन्दोलनको आगलागीपछि पनि कास्की मालपोतमा ९ क्षेत्रका स्रेस्ता सुरक्षित
तपाईको प्रतिक्रिया
